The China Mail - Canal Seine-Nord Europe: la "dérive" des coûts crée un "risque fort pour l'État", selon la Cour des comptes

USD -
AED 3.672499
AFN 63.99981
ALL 82.022626
AMD 376.060295
AOA 916.99976
ARS 1381.970509
AUD 1.411702
AWG 1.80125
AZN 1.694813
BAM 1.673634
BBD 2.011587
BDT 122.694347
BHD 0.37727
BIF 2970
BMD 1
BND 1.273934
BOB 6.90148
BRL 5.098399
BSD 0.998734
BTN 92.490362
BWP 13.45308
BYN 2.900908
BYR 19600
BZD 2.008703
CAD 1.381735
CDF 2299.999419
CHF 0.789425
CLF 0.022641
CLP 891.109795
CNY 6.83185
CNH 6.82896
COP 3654.55
CRC 464.322236
CUC 1
CUP 26.5
CVE 94.490866
CZK 20.81485
DJF 177.719862
DKK 6.382415
DOP 60.374962
DZD 132.246988
EGP 53.090197
ERN 15
ETB 155.954748
EUR 0.85409
FJD 2.2357
FKP 0.744078
GBP 0.743785
GEL 2.685026
GGP 0.744078
GHS 11.015009
GIP 0.744078
GMD 74.000207
GNF 8774.99991
GTQ 7.640832
GYD 208.952669
HKD 7.834025
HNL 26.522788
HRK 6.431198
HTG 130.987476
HUF 321.536028
IDR 17062
ILS 3.067401
IMP 0.744078
INR 92.359501
IQD 1308.425611
IRR 1315999.999617
ISK 122.480094
JEP 0.744078
JMD 157.9096
JOD 0.708954
JPY 158.841501
KES 129.25006
KGS 87.448498
KHR 4012.467862
KMF 420.999863
KPW 899.95413
KRW 1474.519969
KWD 0.30892
KYD 0.832292
KZT 476.261788
LAK 21965.000121
LBP 89549.999612
LKR 315.134608
LRD 184.249921
LSL 16.329952
LTL 2.95274
LVL 0.60489
LYD 6.35501
MAD 9.29205
MDL 17.248506
MGA 4172.585531
MKD 52.584206
MMK 2099.780124
MNT 3575.250437
MOP 8.059525
MRU 40.0102
MUR 46.579821
MVR 15.449731
MWK 1736.999652
MXN 17.35925
MYR 3.982984
MZN 63.949926
NAD 16.33017
NGN 1362.150586
NIO 36.754009
NOK 9.491565
NPR 147.983022
NZD 1.705625
OMR 0.384501
PAB 0.998725
PEN 3.372503
PGK 4.323196
PHP 59.672977
PKR 279.02506
PLN 3.628185
PYG 6452.275411
QAR 3.646097
RON 4.349202
RSD 100.242003
RUB 77.624044
RWF 1461.5
SAR 3.752725
SBD 8.04851
SCR 14.441746
SDG 601.000396
SEK 9.267295
SGD 1.272195
SLE 24.60124
SOS 571.495018
SRD 37.575503
STD 20697.981008
STN 20.965616
SVC 8.738811
SYP 110.553826
SZL 16.330189
THB 31.984021
TJS 9.503158
TMT 3.5
TND 2.912484
TRY 44.549202
TTD 6.774889
TWD 31.755099
TZS 2595.000449
UAH 43.381882
UGX 3680.503855
UYU 40.536031
UZS 12184.87395
VES 474.416897
VND 26325
VUV 119.534712
WST 2.769292
XAF 561.328279
XAG 0.013135
XAU 0.000209
XCD 2.70255
XCG 1.800048
XDR 0.698112
XOF 561.328279
XPF 102.054176
YER 238.574959
ZAR 16.36117
ZMK 9001.19971
ZMW 19.051327
ZWL 321.999592
  • AEX

    1.9100

    1005.12

    +0.19%

  • BEL20

    24.8100

    5417.26

    +0.46%

  • PX1

    -18.1800

    8245.8

    -0.22%

  • ISEQ

    -190.1000

    12654.31

    -1.48%

  • OSEBX

    37.6300

    2060.64

    +1.86%

  • PSI20

    34.9600

    9484.93

    +0.37%

  • ENTEC

    -5.8300

    1416.23

    -0.41%

  • BIOTK

    43.9800

    3970.39

    +1.12%

  • N150

    18.2200

    4067.32

    +0.45%

Canal Seine-Nord Europe: la "dérive" des coûts crée un "risque fort pour l'État", selon la Cour des comptes

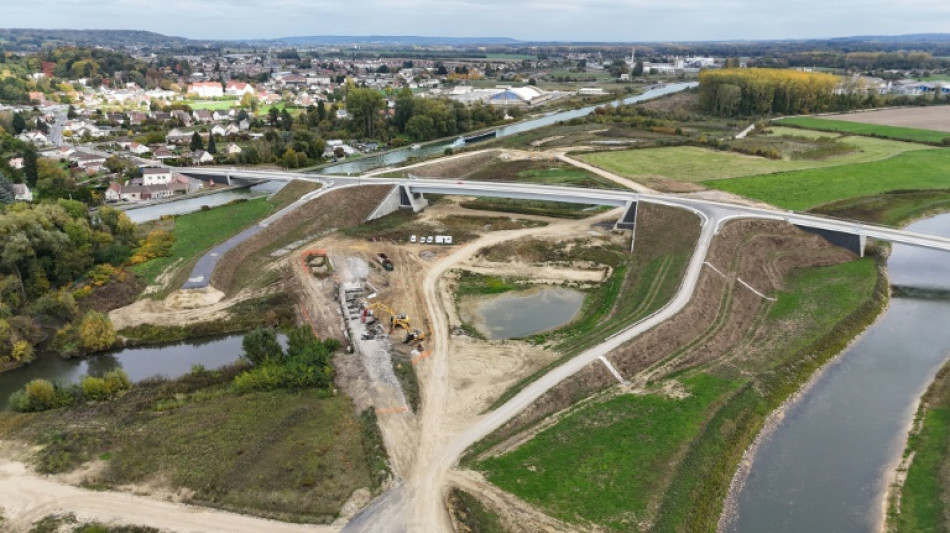

Canal Seine-Nord Europe: la "dérive" des coûts crée un "risque fort pour l'État", selon la Cour des comptes / Photo: © AFP/Archives

Canal Seine-Nord Europe: la "dérive" des coûts crée un "risque fort pour l'État", selon la Cour des comptes

La Cour des comptes alerte dans un rapport à paraître vendredi sur la "dérive importante" des coûts du canal Seine-Nord Europe, un ouvrage colossal en cours de construction, qui fait peser selon elle un "risque fort pour l'Etat".

Taille du texte:

Le coût de ce futur canal de 107 km de long, visant à créer une autoroute fluviale du bassin parisien aux grands ports de la mer du Nord, a connu un quasi-doublement, supérieur à l'inflation, pour atteindre 7,3 milliards d'euros à prix courants selon la dernière estimation en date.

A cette somme devra s'ajouter le coût financier de l'emprunt de bouclage du projet, de l'ordre de 1 à 3 milliards d'euros, selon le rapport de la Cour des comptes dont l'AFP a obtenu une copie.

"Cette dérive importante fait peser un risque fort pour l'État", celui d'être appelé à "garantir le financement ultime du projet", est-il noté dans la synthèse du rapport.

Il y a ainsi "urgence" à "clarifier" la répartition des financements, selon la Cour. En 2019, une convention fixait la répartition suivante: 2,2 milliards d'euros à parts égales de l'État et des collectivités locales, 2,1 milliards d'euros de fonds européens et un emprunt de bouclage pour le solde.

Ce partage des financements "s'est fait sur une évaluation du coût du projet aujourd'hui largement dépassée" et il existe désormais un risque "très élevé de devoir relever le montant de l'emprunt de bouclage", qui pourrait au moins doubler par rapport à l'estimation initiale, prévient la Cour.

Par ailleurs, le remboursement de cet emprunt est basé sur une future taxation aux contours encore vagues, reposant notamment sur les futures recettes du canal.

Or, la révision à la baisse des perspectives de croissance à long terme et la hausse du coût des investissements modifient la donne économique, et les hypothèses de report du transport routier vers le fluvial "restent à garantir", relève la Cour des comptes.

La date prévisionnelle de mise en service du canal a aussi sans cesse été repoussée, actuellement fixée à 2032. Les travaux ont commencé en 2022.

Les impacts du canal sur l'environnement sont "substantiels", estime également la Cour: le projet affecte le cycle de l'eau à l'échelle régionale et aura d'importantes conséquences sur la biodiversité, les zones boisées et humides, "avec un volume notable de terres excavées et une dette carbone importante".

Si le programme de compensation environnementale de la Société du Canal Seine-Nord Europe (SCSNE) "est à la mesure des enjeux", sa mise en œuvre exige un "suivi rigoureux", estime encore la Cour.

Dans une réponse écrite après avoir reçu le rapport des Sages de la rue Cambon, le ministre des Transports Philippe Tabarot a notamment exprimé son intention d'instruire "une revue de l'ensemble des financements de toutes les parties existantes ou potentielles" du projet, pour conclure un "avenant" à la convention de 2019.

Dans un communiqué publié jeudi soir, la SCSNE a également dit souscrire à toutes les recommandations de ce rapport, qui viennent selon elle "conforter des actions engagées depuis plusieurs mois pour la conduite du chantier et les retombées économiques du projet".

G.Fung--ThChM
